Хроники строительства ПС 110 кВ "Гранит"

Апрель, 2025. ООО «ЭнергоСтройПроект» продолжает вести строительство подстанции 110 кВ «Гранит» в Карелии.

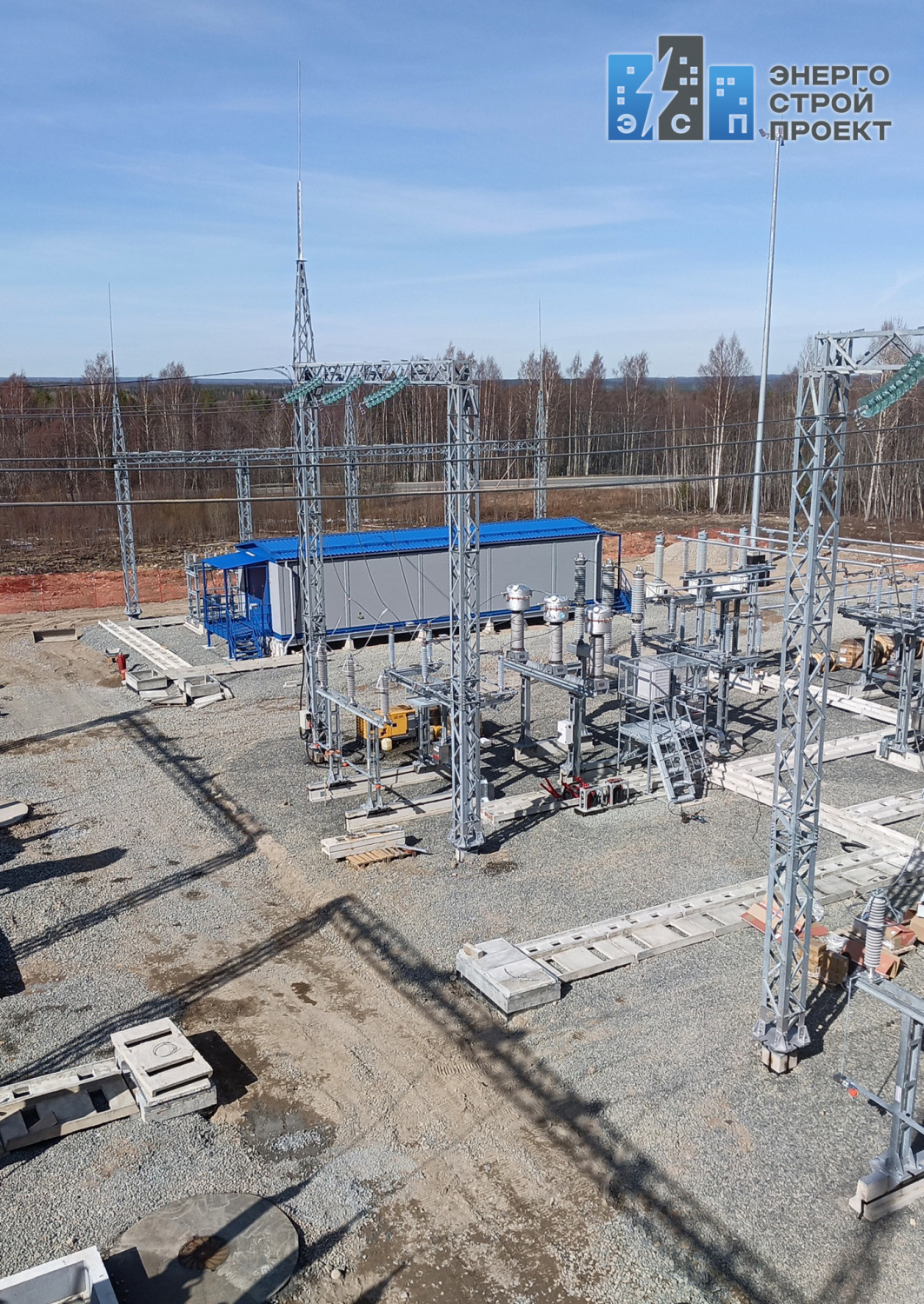

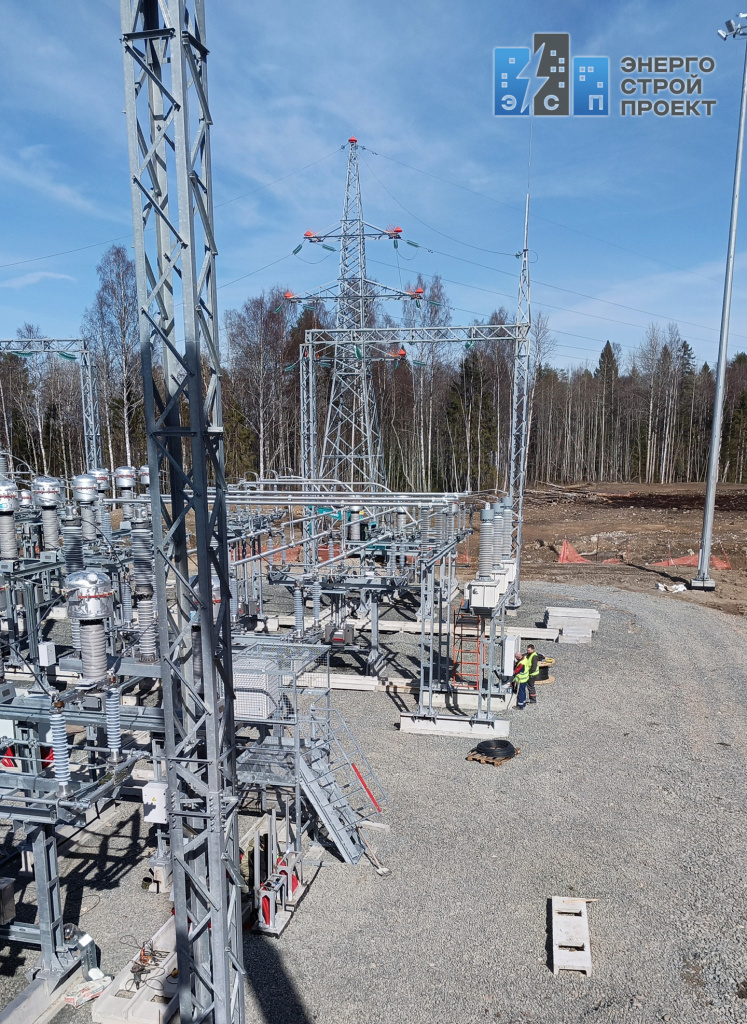

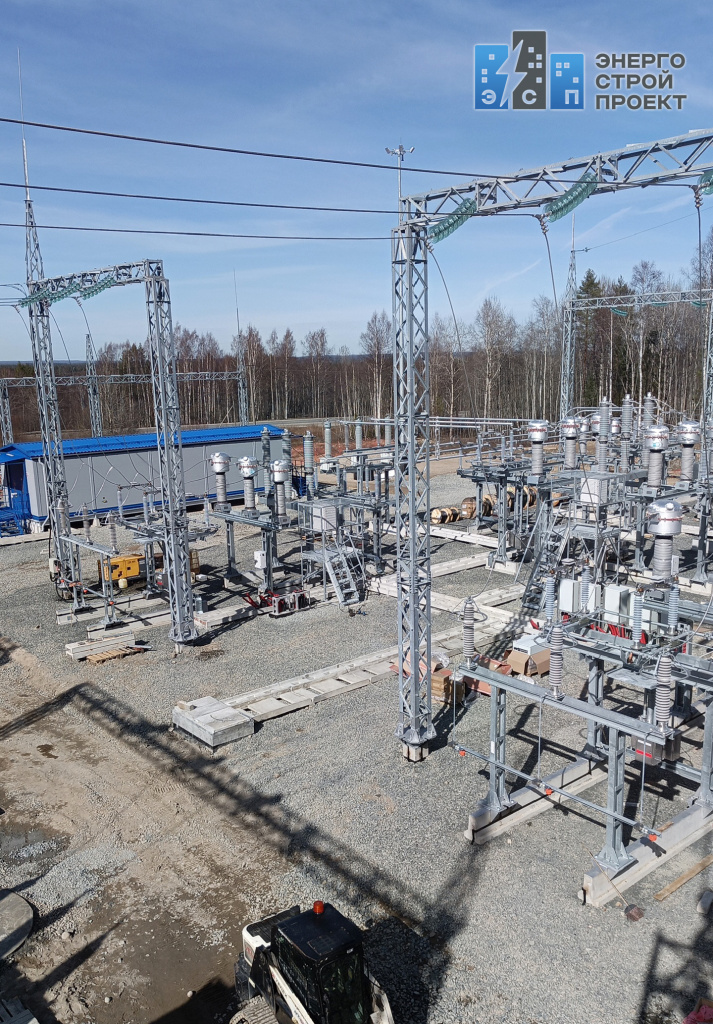

На данном этапе работы на объекте выполнены на 80%. Смонтированы:
- оборудование ОРУ 110 кВ (элегазовые выключатели, трансформаторы тока и напряжения, произведена ошиновка 110 кВ);

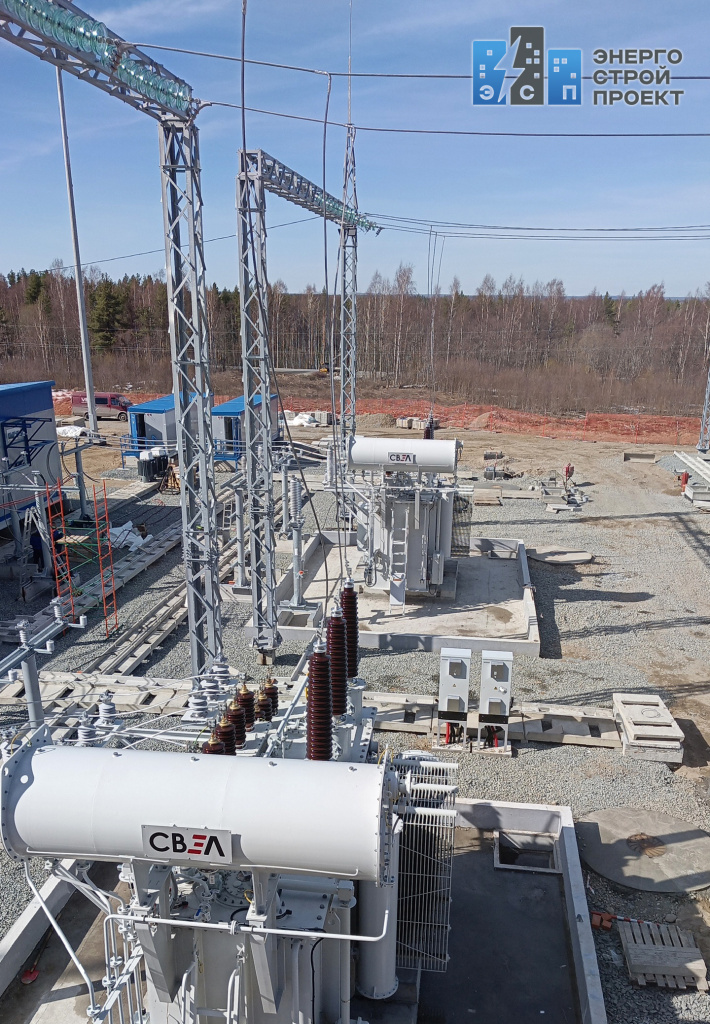

- два силовых трансформатора мощностью 16 МВА каждый;
- резисторы заземления нейтрали;
- батареи статических конденсаторов;
- ЗРУ 35 кВ;

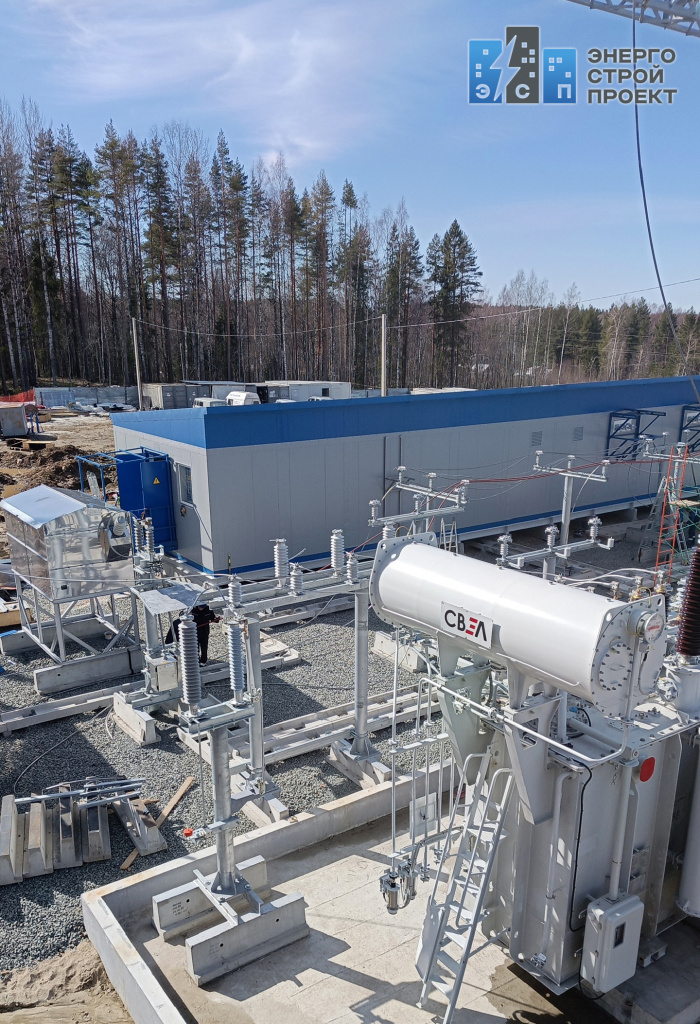

- ОПУ, совмещенное с ЗРУ 10кВ;
- система постоянного тока и ЩСН;
- оборудование РЗА и АСУ ТП.
Завершается монтаж кабельных лотков. Производятся работы по прокладке кабеля слаботочный систем, а также пусконаладочные работы релейной защиты и автоматики.
Важно, все технические решения в этом проекте продуманы до мелочей. К примеру, в ячейках 10/35 кВ ПС «Гранит» установлены видеокамеры для контроля работы каждого коммутационного аппарата, а под каждый лежень заливается фундамент для надежности и долговечности конструкции. Как правило, они укладываются на щебень, но при строительстве данного цифрового объекта были приняты максимально ответственные решения.
Еще одна особенность строительства подстанции «Гранит» - это применение наиболее эффективного в скалистом грунте активного соляного заземления, которое снижает удельное сопротивление грунта и исключает его промерзание, позволяя сохранять неизменным сопротивление заземляющего устройства круглогодично. Замена грунта вокруг электрода низкоомным катализатором увеличивает его токоотдающую поверхность и улучшает растекание тока, снижая при этом сопротивление активного соляного электрода.
Строительство энергообъекта ведется согласно установленным срокам. Летом текущего года ПС 110 кВ «Гранит» будет запущена в работу.
ПС 110 кВ «Гранит» будет включена в состав Объединенной энергосистемы Северо-Запада, которая входит в Единую энергетическую систему России, находясь в операционной зоне ответственности филиала АО «СО ЕЭС» - «Регионально диспетчерское управление энергосистемы Республики Карелия».
