Хроника строительства ПС 110 кВ "Гранит". Июль 2025 г.

Хроника строительства ПС 110 кВ "Гранит". Июль 2025 г. 16.07.2025

Июль, 2025.

ООО «ЭнергоСтройПроект» продолжает реализацию масштабного проекта - строительство подстанции 110 кВ «Гранит» в Прионежском районе республики Карелия.

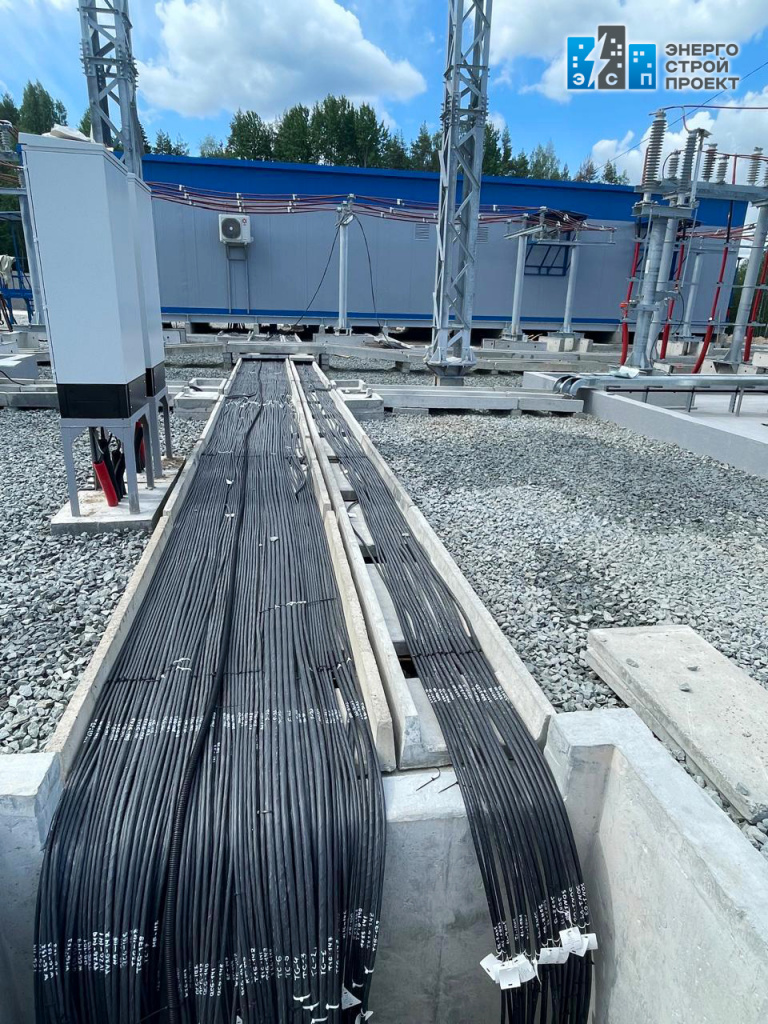

1-4.jpg  1-3.jpg

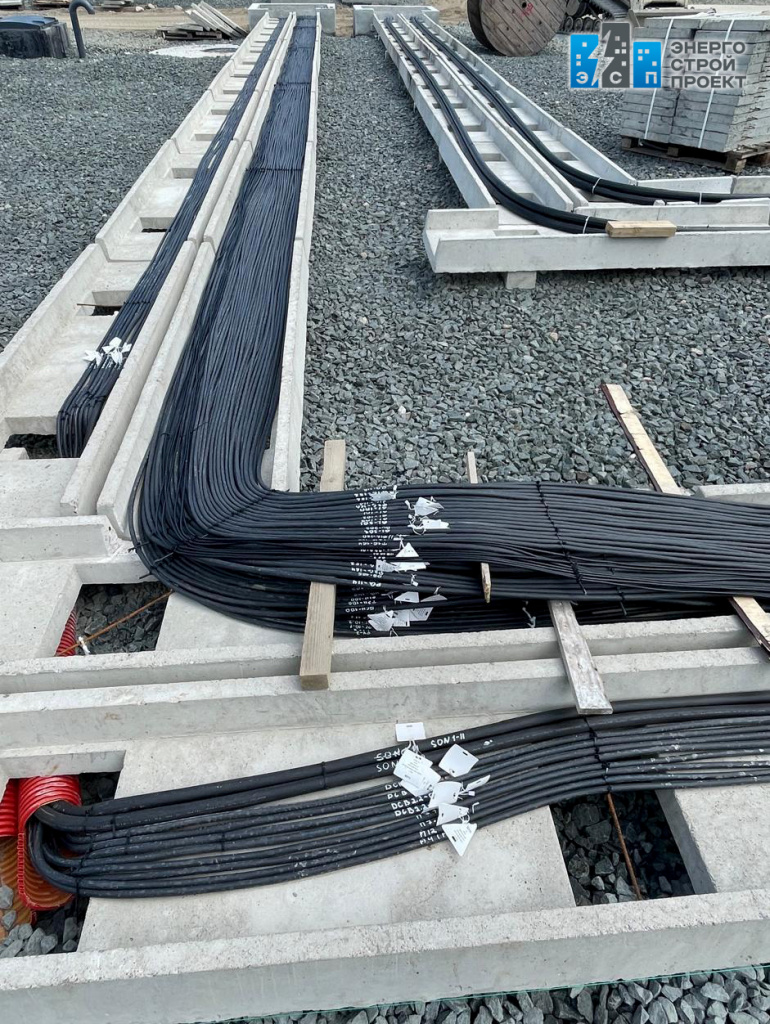

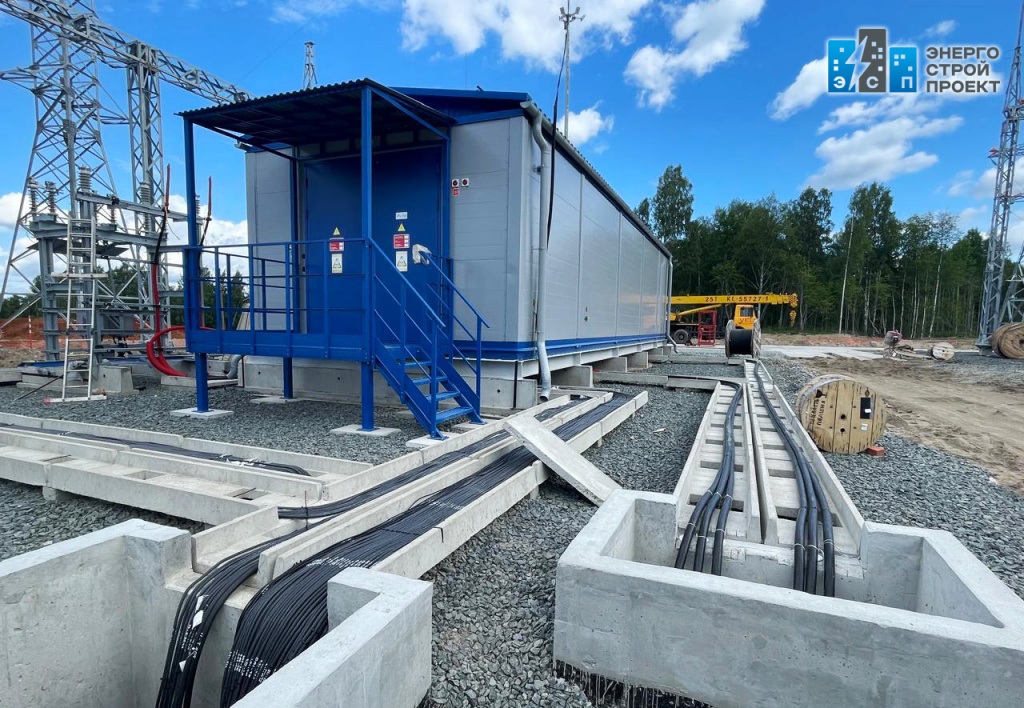

В настоящий момент на объекте в полном объеме смонтировано все основное силовое оборудование, производится установка дорожных плит и плит ограждения. На 95% завершена прокладка вторичного кабеля. Специалисты приступают к монтажу периметральной сигнализации и благоустройству.

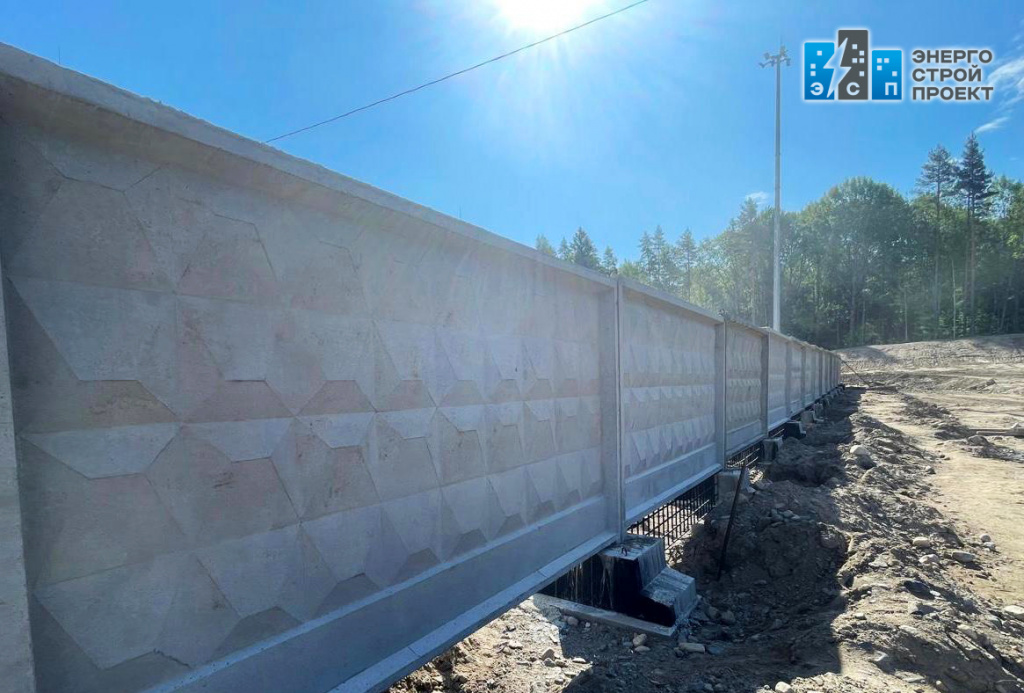

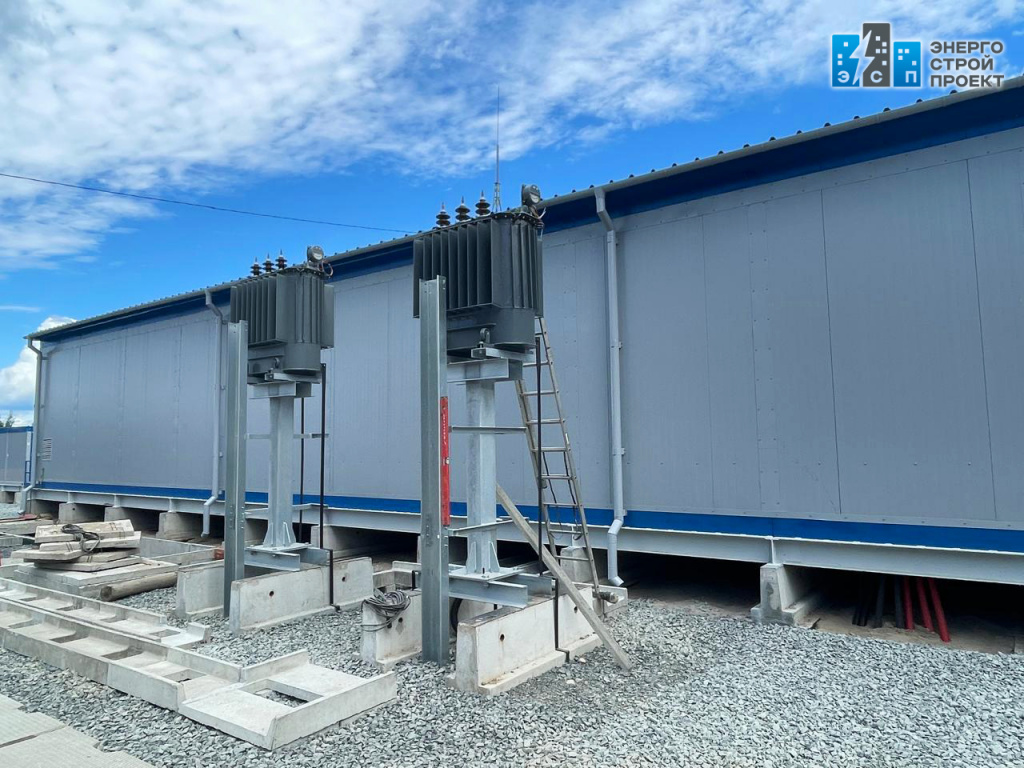

1-1.jpg  1-6.jpg

После производства пусконаладочных работ подстанция будет введена в эксплуатацию.
